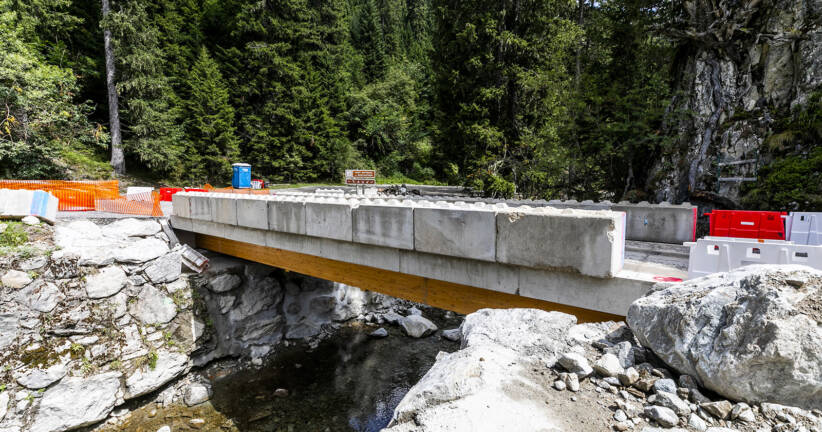

En octobre 2020, la tempête Alex a provoqué des dégâts majeurs dans les vallées de la Vésubie et de la Tinée. Des moyens techniques et logistiques ont été mobilisés pour rétablir les accès, remettre en état les infrastructures et sécuriser les circulations. Les interventions se poursuivent au titre des compétences routières et d’ouvrages d’art.
Bilan des dégâts
La tempête Alex, qui balayait le territoire métropolitain, détruisait ou endommageait 50 km de routes soit 35 km de voiries structurantes et 15 km de voiries secondaires. 14 ouvrages d’art étaient détruits ou très fragilisés. Cela représente près de 70 voies concernées pour plus de 559 opérations différentes recensées.
Dans la Vésubie notamment au Nord de Saint-Martin-Vésubie : 3 ouvrages d’art détruits et une vingtaine de kilomètres de voiries structurantes complètement détruites ou très endommagées.
Montant global des dégâts estimés à 635 millions €
- Montants estimés des travaux dans la Vallée de la Vésubie (hors tunnel – 393M€) : 195 millions € pour 298 opérations
- Montants estimés des travaux dans la Vallée de la Tinée : 42 millions € pour 176 opérations
- Montants estimés des travaux hors Vésubie et Tinée : 5,6 M€ pour 85 opérations
Chantiers terminés
Pour un montant de 132 M€ (comprenant voirie + ouvrages d’art) parmi lesquels :
- Tournefort : RM26 confortement du soutènement de la voie et du talus en contre-rive en plusieurs endroits pour 2,5 M€
- Bairols RM26 et RM56 pour 3,2 M€
- Isola RM97 et RM2205 pour 1 M€
- Utelle : RM 2565, RM6102 pour 13,6 M€
- Roquebillière – Routes diverses pour 4,1 M€ et reconstruction de la passerelle pour 1,6 M€ soit 5,7 M€ en tout
- Clans 2,2 M€ essentiellement sur la RM2205 (dont pose d’un cadre en béton armé à Bancairon pour 1,1 M€)
- Roure pour 1,2 M€ sur la RM 2205
- La Tour sur Tinée sur diverses voies (RM2205 et RM32, RM57) pour 1 M€
Chantiers en cours (2022)
Pour un montant de 151 M€ (comprenant voirie + ouvrages d’art – hors tunnel) parmi lesquels 44M€ en 2022 :
Liste non exhaustive
- Route du Boréon : Remise en état de la route – 25 M€ dont 14 M€ investis en 2021, 3M€ prévus en 2022 et 8M€ en 2023.
- Route de la Madone : RM94 – reconstruction de la route – 25,5 M€ dont 2 M€ réalisés en 2021 et 18M€ prévus en 2022 et 7,5M€ en 2023.
- Saint-Martin-Vésubie : RM2565 – entre la RM31 et la RM89 – reconstruction de la route – 15 M€ avec 1,9 M€ mandatés en 2021 et 0,2 M€ mandatés en 2022.
- Saint-Martin-Vésubie – ZAE du Touron : création de la ZAE en remplacement de la ZAE Pra D’Agout – 5,8M€ dont 4M€ en 2021 et 1,8M€ en 2022
- Utelle : Effondrement de falaise – 5,8M€ pour la sécurisation de falaise dont 3,6M€ en 2021 et 1,7M€ en 2022 & 3,8 M€ pour la voirie dont 3,6M€ en 2021 et le solde réparti entre 2022 et 2023.
- Bancairon : 2×2 voies à terminer en chaussée définitive – 4,3M€ dont 1,7M€ en 2021 et 1,4 en 2022 et le solde en 2023.
- Valdeblore : Rétablissement du chemin des Barches – 4M€ dont 1M€ en 2021 et 2,6M€ en 2022 et le solde en 2023
Les dates clés
- 6 octobre 2020 : la route de la Tinée (RM 2205) est ouverte aux véhicules sous certaines conditions
- 10 novembre 2020 : Vésubie totalement accessible de Plan du Var jusqu’à Saint Martin Vésubie
- 26 novembre 2020 : livraison d’une 2×1 voie provisoire à Bancairon pour le début de la saison de ski. Livraison de la 2×2 voies le 30 avril 2021.
- 23 décembre 2020 : ouverture de la route à la sortie de Saint Martin Vésubie (avec 2 ouvrages provisoires aux extrémités) permettant de rétablir une liaison inter-vallées vers la Tinée (Colmiane), sans restriction de circulation.
- 9 juillet 2021 : réouverture de la route du Boréon jusqu’au lac.
- 22 juillet 2022 : réouverture de la route de la Madone de Fenestre.
